福建三钢闽光股份有限公司高线厂(1#)加热炉
炉壁贴多晶莫来石纤维块现场实录
一、 时间:2008年11月7日—2008年11月9日
二、 地点:三钢闽光高速线材厂加热炉
三、 施工单位:安徽省马鞍山市中能耐火材料有限公司施工队
四、 监管协调人员:施工方 周复刚、 需方 沈科长 夏小街

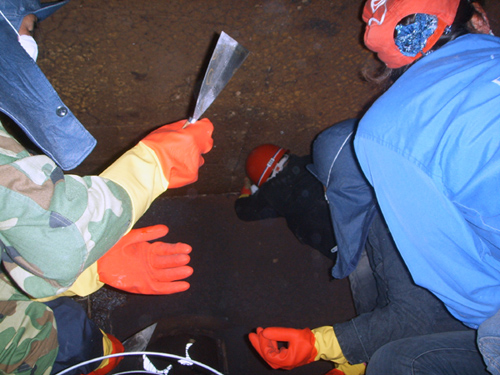

五、 施工过程:

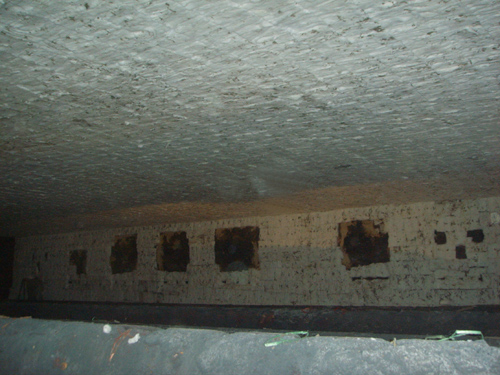

根据2008年8月22日安徽省马鞍山市中能耐火材料有限公司与福建三钢闽光股份有限公司所签的合同要求为包工包料交钥匙工程,施工方接到需方电话通知于2008年11月7日进入施工现场。由于需方停产检修时间非常短。停炉后炉温降不下来,第一天,炉内温度很高,施工人员不能长时间在里面施工。炉内条件很差,炉壁上有几段上次粘贴的多晶体莫来石纤维块,需要清除,另外炉壁上还有浇注料经过高温后产生的部分裂纹需要先用耐火棉和胶泥填补好,然后才能进行新的粘贴,施工任务非常艰巨。按照停产检修的统筹安排,给我方施工队粘贴的时间只有三天——11月9日晚8点钟必须准时给贴完(下一道工序喷涂要进入现场)。在这种情况下,施工队有关人员开了专门会议。详细分析了现场的情况,充分合理的安排了施工时间。每天早晨7点上班,晚上10点下班。矿泉水、盒饭、药品送到施工现场。确保施工人员在炉内的粘贴时间,施工过程中经常与需方的监管人员沟通,修补的地方由他们认可后再进行粘贴。经过艰苦的三天奋战,我方施工队伍终于圆满的完成了施工任务。此次施工共计粘贴范围为407m2,用多晶莫来石纤维块262箱。剩余产品留高线厂,待12月中旬棒材厂施工时用。
六、总结经验:
由于各使用单位炉子的条件不同,施工现场的条件也不同,给施工带来很多的困难,就施工时间这一项来说,工作量大,时间短。这样就要求我方要做好充分的准备工作。比如:①防护措施(双层工作服、口罩、眼镜、工作鞋)②后勤工作(吃饭、喝水、降温药品等)③施工中充分利用地方、人员。不得出现怠工、窝工现象。④更多一点的准备好施工中用的梯子、架板等。
